如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

當前的建筑工程項目普遍時間緊任務重,傳統的施工工藝無法滿足規定工期。如何合理趕工期?就成為考驗項目部管理水平的關鍵。本文以中建項目為例,來看一看該項目部是如何采用全穿插施工工藝,實現了比傳統工藝提前一百多天交付的工期任務,這種從先進的技術和管理中出效率的方式供大家參考。

穿插施工總體策劃

樓層工序分部:各層施工工序按內控計劃6天一層施工來計算;爬架總高度設計為5.5層;每層每道工序施工時間固定、人員固定,形成等循環流水施工;初裝修每5層作一次中間驗收,移交精裝修施工。

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

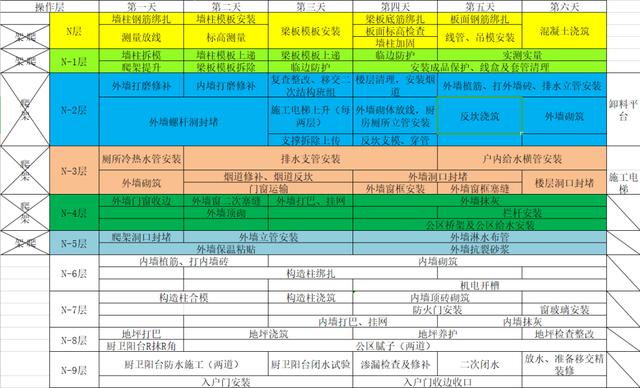

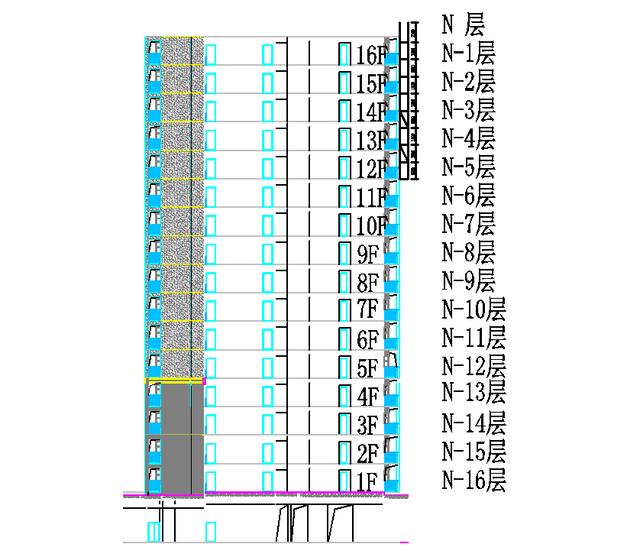

“N-9”模式

各樓層施工情況

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

N層:

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

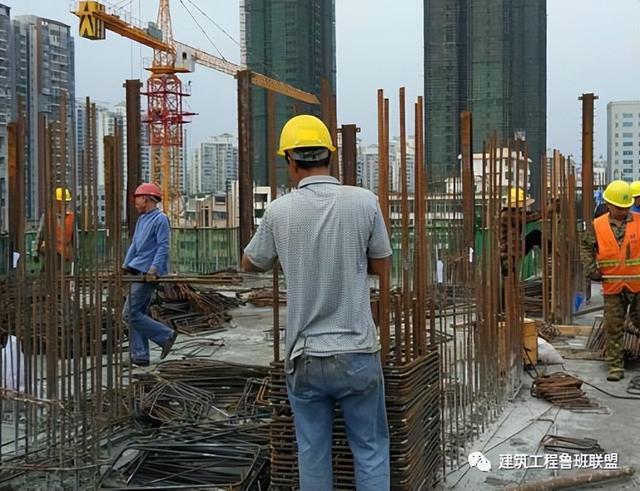

測量放線

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

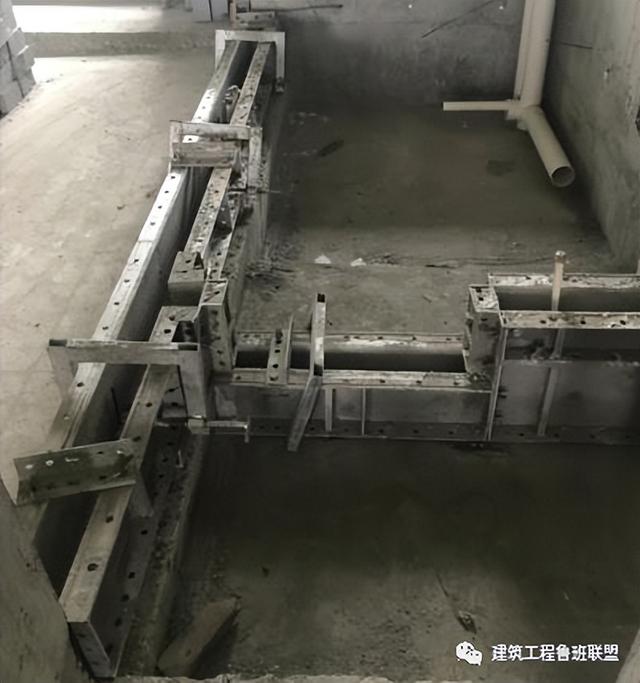

墻柱鋼筋綁扎

N-1層:

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

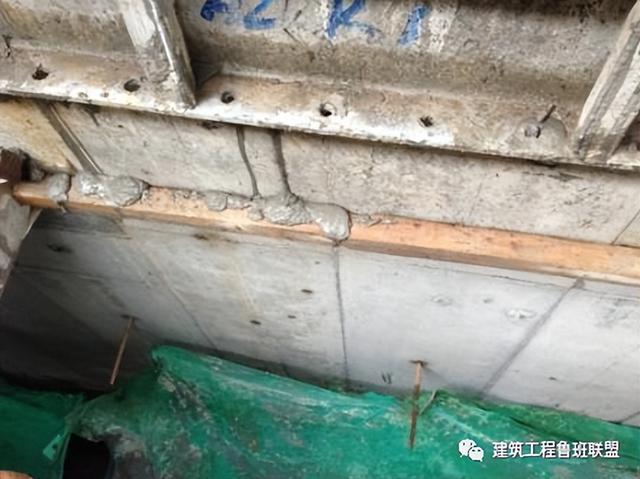

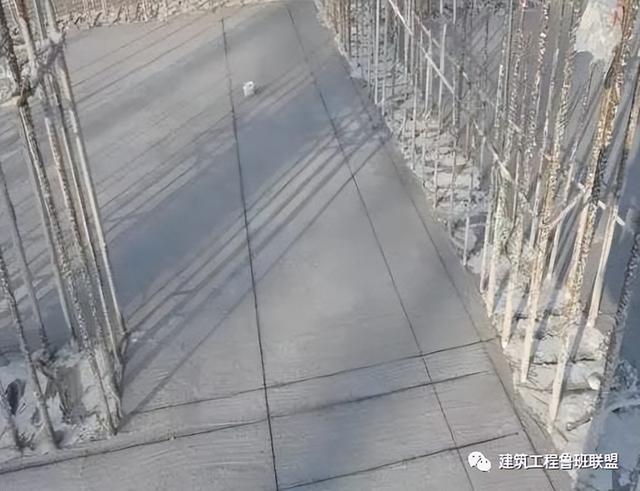

混凝土澆筑完成

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

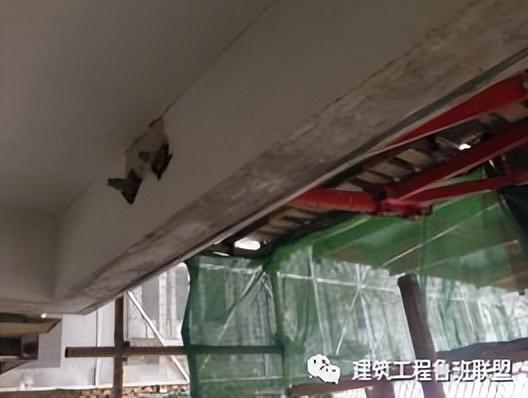

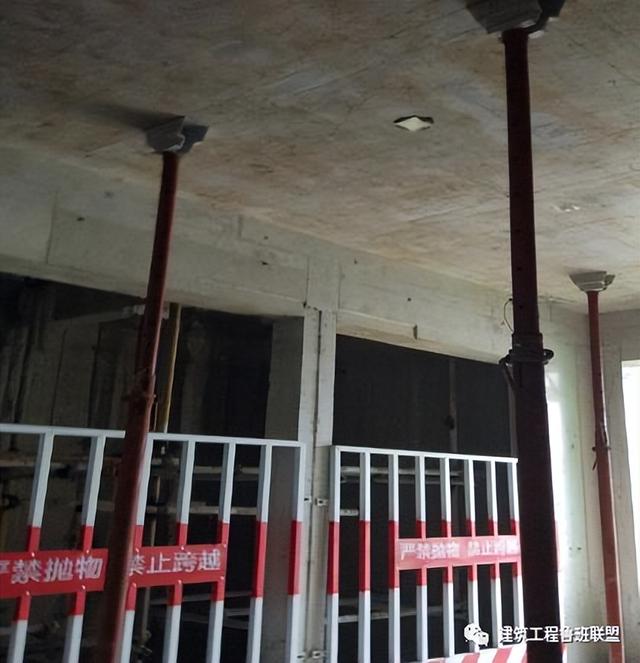

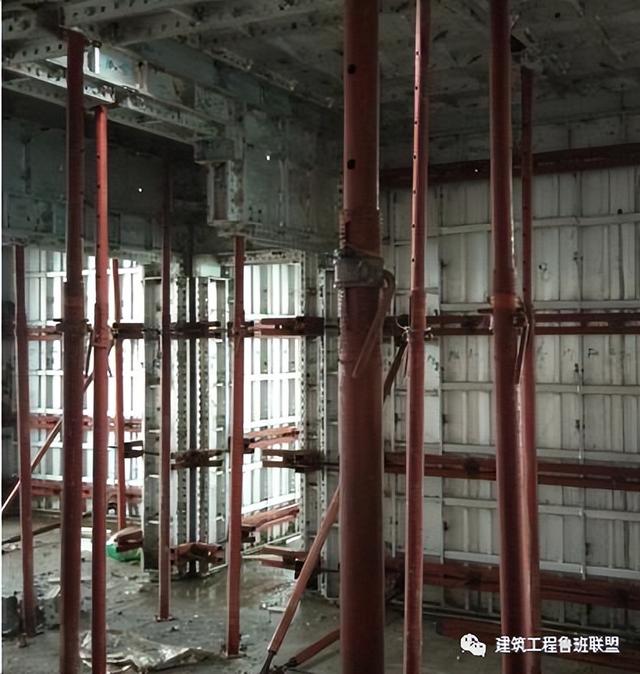

鋁合金模板準備拆除

N-2層:

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

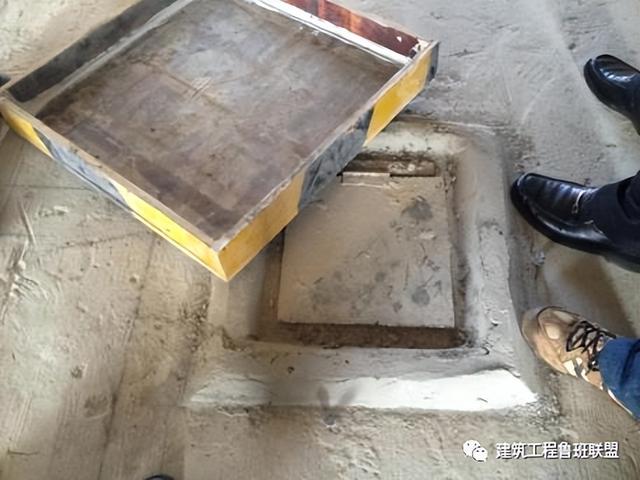

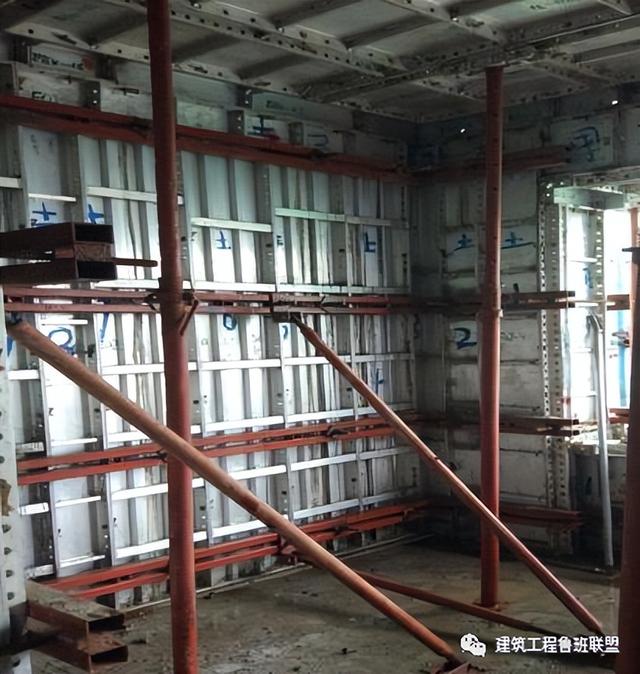

鋁合金模板拆除,僅留部分獨立支撐體系

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

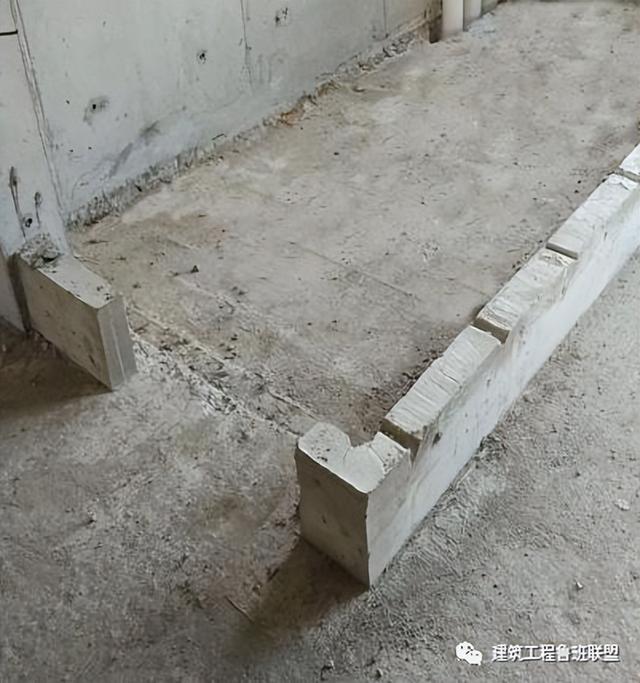

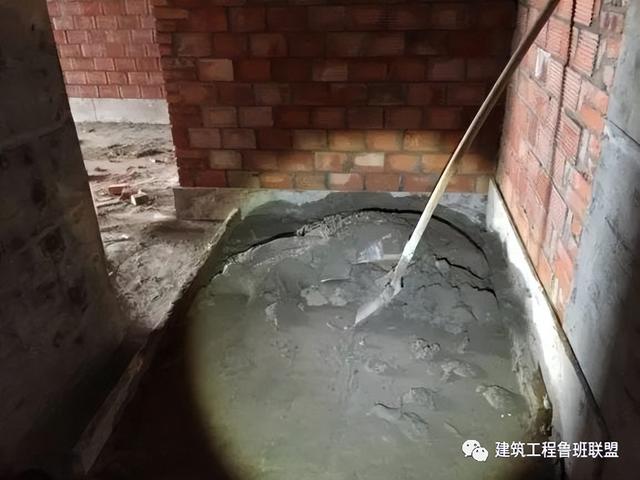

反坎合模澆筑及修補

N-3層:

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

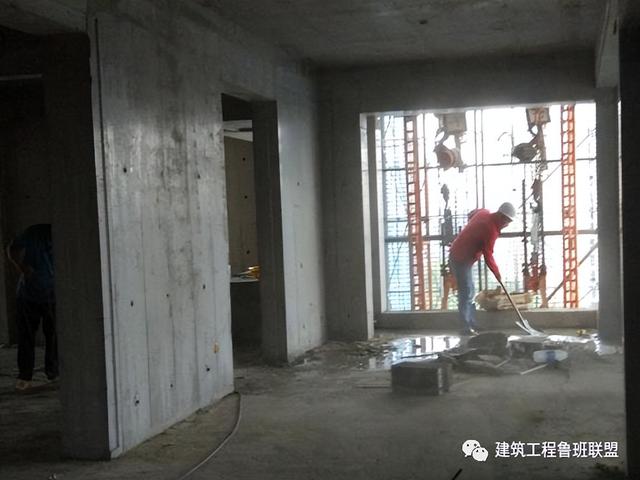

支撐已拆除,樓層清掃

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

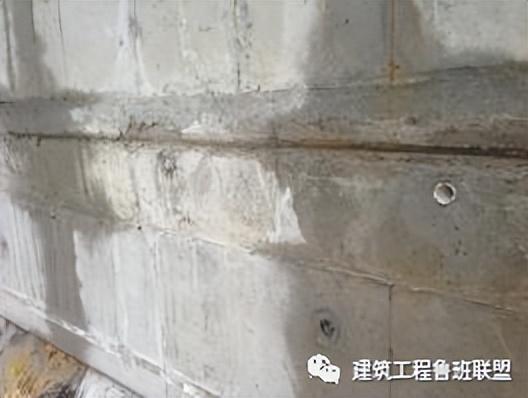

外墻砌筑

N-4層:

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

外墻頂砌,抹灰

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

窗框欄桿安裝

N-5層:

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

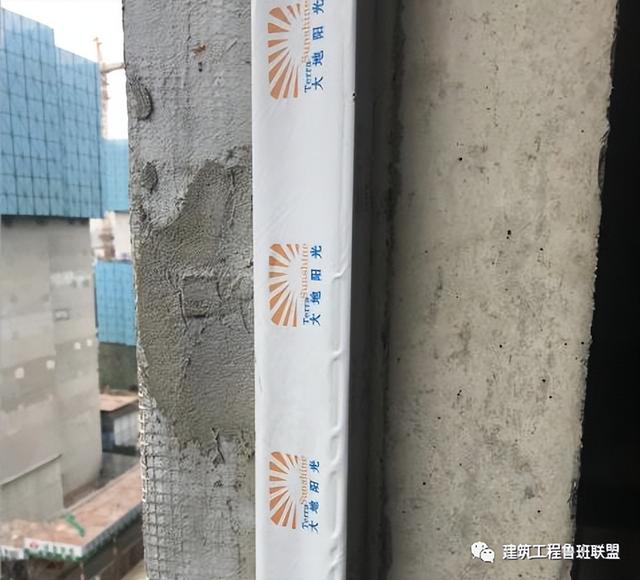

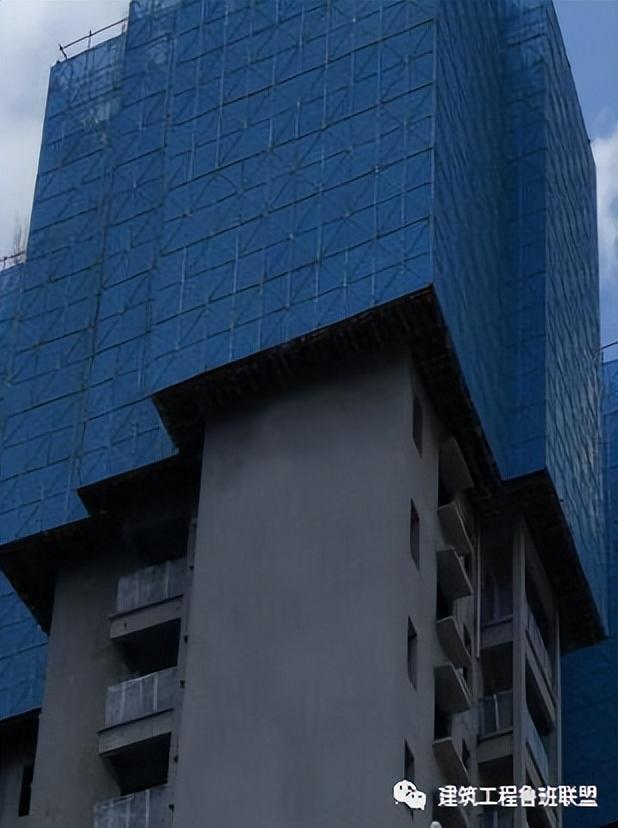

外墻保溫

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

爬架洞口封堵

工期管控思路和要點

工期管控核心思路:通過信息化動態管理,聯動現場施工與內業配套計劃,確立總體計劃管控體系,將設計、招采、施工深度融合,確定整體進度控制計劃,實現工程各專業分包單位統一協調管理。以施工合同工期為依據,統籌管理各專業分包施工界面劃分,系統梳理工程主要施工工序,樹立“以空間換取時間”的組織觀念。跟蹤檢查施工實際進度,計劃工程師監督檢查工程進展。根據對比實際進度與計劃進度,得出相應的偏差項,并及時指定對應的糾偏措施。

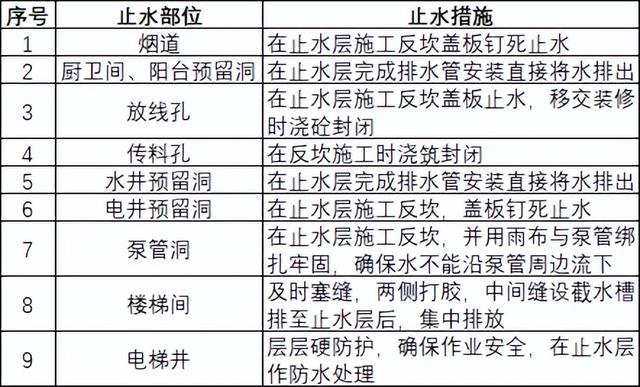

· 有組織排水

精裝移交為5層一移交,層間止水設在移交頂層的上層頂板處,主要考慮土建施工用水和雨水對裝修施工的影響。

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

· 鋁模應用

圖紙深化設計:(1)門頭板下掛;(2)鋁合金窗安裝留啟口;(3)室內部分構造柱一次澆筑,通過泡沫板與結構斷開。深化圖完成后四方簽字確認。

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

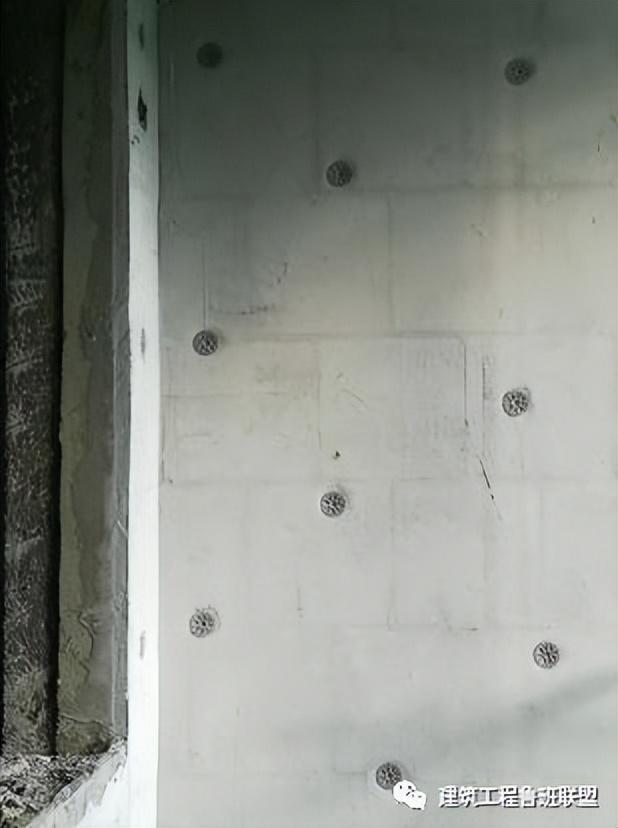

墻板統一編號,施工時對號入座

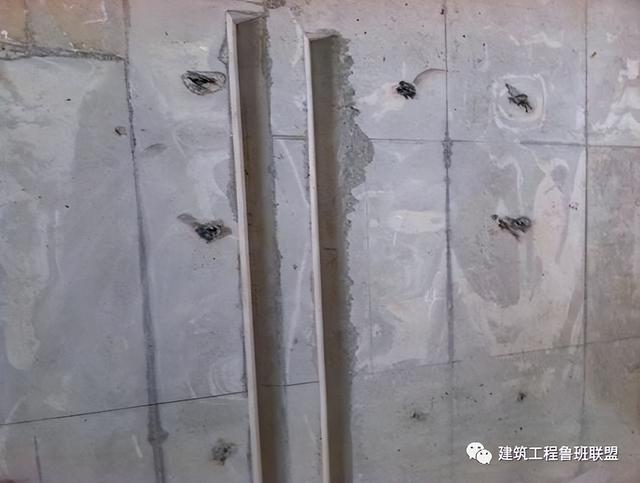

節點構造:將傳統在抹灰階段完成的滴水線、分隔線、窗臺找坡等工藝一次性在鋁模階段預制到位;通過在鋁模上固定角鋼,預留水管暗埋凹槽。

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

鋁模一體化預制到位

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

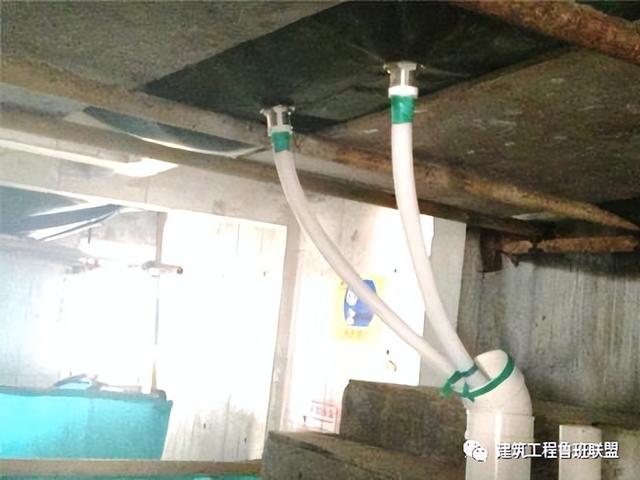

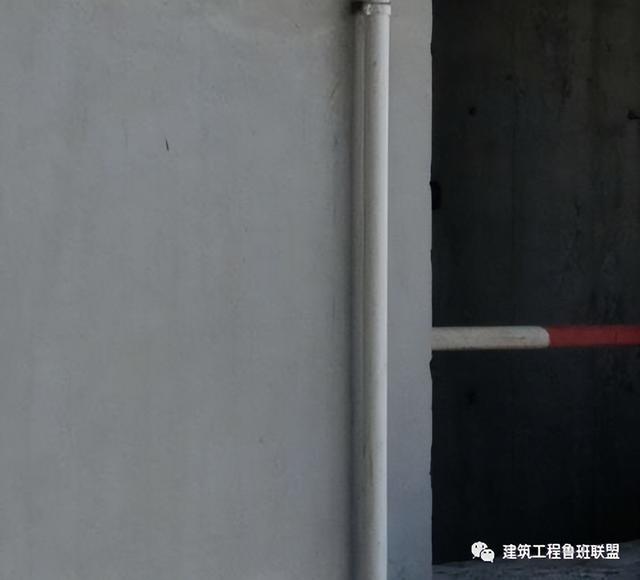

預留水管凹槽

· 交通組織及樓層施工狀態

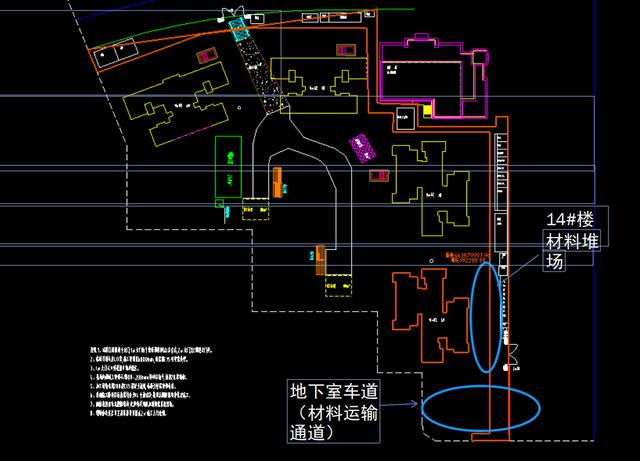

在初裝修完成樓層及精裝修完成樓層,室內梯間進行隔斷,非特殊情況不得互通;交通組織通過施工電梯實現;確保各階段施工作業相對獨立,互不干擾;根據合同要求,地下室封閉完成后地上部分將移交園林進行施工,故材料運輸只能從地下室進行;根據現場場地布置,現計劃14#樓施工電梯最低至1F,已回填后與護壁交界處作14為#材樓料堆放場地,15#樓施工電梯至-1F,以-1F為二次結構材料堆場,16#施工電梯至-2F,17#樓施工電梯至-3F,15#、16#、17#樓二次結構材料通過地下室車道運輸至指定樓層。

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

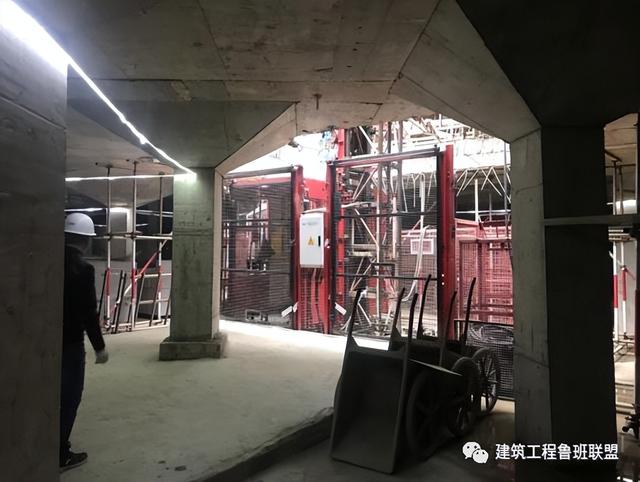

· 垂直運輸方案

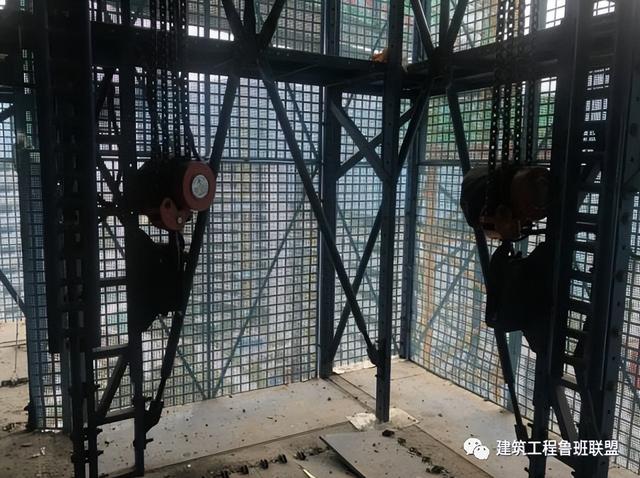

采用五層半的全鋼爬架,卸料平臺位于N-2層;施工電梯破開爬架后進入N-4層,進行材料垂直運輸;由于頂板完成后需要提前將總平移交給園林單位,因此頂板無法堆放多余材料,將二次結構材料從東大門運輸進場后,施工電梯下至地下室運輸。

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

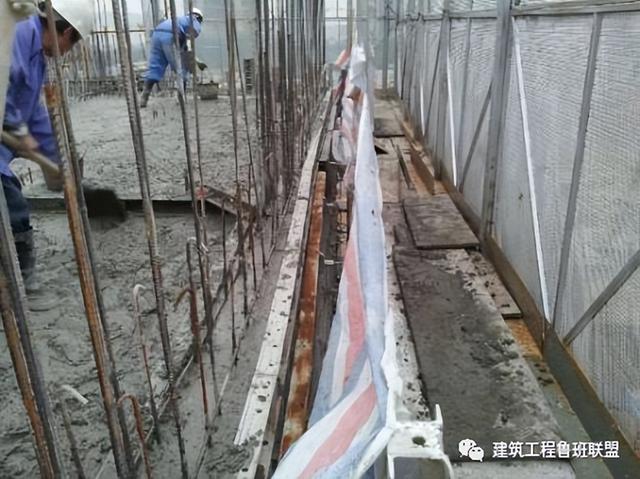

垂直運輸

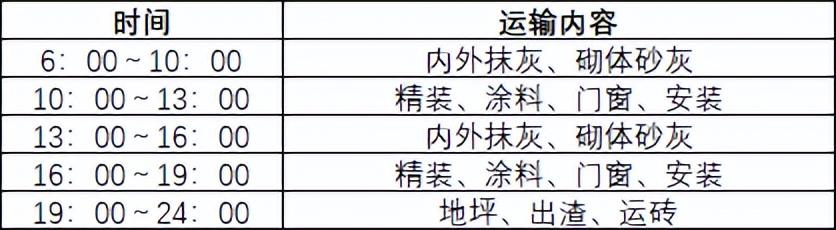

為緩解垂直運輸壓力,對施工升降機進行定時間段分班組進行材料運輸;采取增加提升機操作人員進行夜間運輸;安排專人對垂直運輸機械管理,棟號長為該棟統一協調人。

如何穿插提效縮短工期?中建項目示例(施工工藝程序簡單可快速施工縮短工期提前發揮工程效益)

版權聲明:本文內容由互聯網用戶自發貢獻,該文觀點僅代表作者本人。本站僅提供信息存儲空間服務,不擁有所有權,不承擔相關法律責任。如發現本站有涉嫌抄襲侵權/違法違規的內容, 請發送郵件至 舉報,一經查實,本站將立刻刪除。

(0)
上一篇 2022年6月6日 上午11:05
下一篇 2022年6月6日 上午11:15

相關推薦

国产精品福利影院| 国产一在线精品一区在线观看| 黄a大片av永久免费| 国产精品一区二区四区| 69精品人人人人| 国产精品国产三级国产普通话| 69国产精品视频免费| 国产激情精品一区二区三区| 黄色一级大片儿| 国产成人av乱码在线观看| 被女同桌调教成鞋袜奴脚奴| 国产午夜亚洲精品不卡| 翁与小莹浴室欢爱51章| 国产111111在线观看| 粉嫩虎白女P虎白女在线| 国产精品免费拍拍1000部| 538精品视频在线观看mp4| 国产成人精品视频福利app| 边摸边脱吃奶边高潮视频免费| 好吊妞788gaoc视频免费| 免费人成视频x8x8入口| 久久久久久亚洲精品不卡| 色综合热无码热国产| 无翼乌全彩无遮挡之老师| 国产主播在线看| 一级做a爱过程免费视频高清| 国产真实乱子伦精品视频| 乱人伦老妇女东北| 精品综合久久久久久99| 好紧好湿太硬了我太爽了网站| 亚洲色成人网站WWW永久| 97精品人妻一区二区三区香蕉| 国产天堂亚洲国产碰碰| 黑人巨大sv张丽在线播放| 日韩大片高清播放器| 国产啊v在线观看| 久久精品视频99| 波多野结衣一区二区免费视频| 国产福利vr专区精品| 亚洲AV之男人的天堂| 精品亚洲麻豆1区2区3区|
